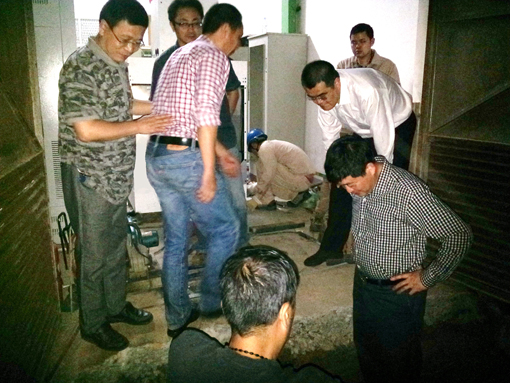

潘書記深入高壓電纜井查看
隨著航管樓第二回路高壓開關柜合閘送電,標志著廈門空管站今年又一項重大工程——航管樓高壓設備更新改造項目的順利完成。
為最大程度降低項目實施期間的供電中斷風險,根據航管樓兩回路高壓供電的現狀,施工方案設計兩回路分時段進行,待第一回路更新完成并加電全載后再開始第二回路的拆裝。項目更新的設備包括兩套施耐德RM6高壓開關柜、兩套寧波甬佳630KVA變壓器、一套遠程遙控單元(FTU),項目總投資近60萬元。
航管樓是廈門空管站空管運行的中樞,連續穩定可靠的動力是這個中樞持續運轉的源泉,供電保障容不得絲毫閃失。原高壓設備已投產運行15年,去年曾出現高壓設備異常跳閘,在搶修中又發現高壓開關柜和變壓器老化嚴重,存在運行隱患。為徹底排除隱患,降低斷電風險,技術保障部將航管樓高壓設備更新列入2014年投資計劃,于今年5月10日開始實施。
技術保障部作為項目實施的主要承辦部門主動作為,提前就施工期間的細節問題與施工方、機場供電方等積極溝通,專門制定了相應的應急處置預案和安全管理措施,進行了針對性的供電中斷應急演練,并再次摸底排查了航管樓空管設備的用電接入情況,列出兩個回路倒閘時受影響的用戶,做到“安全管理措施、應急處置預案、倒閘受影響用戶”三方面內容人人皆知。工程指揮部在施工計劃的基礎上細化了詳實的項目實施技術方案,計劃基建部積極聯系廈門供電公司進行項目完成后的用電檢查,后勤服務中心在最短時間內趕赴現場提供物資幫助,各相關部門站在全局高度,從大局出發,積極配合技術保障部做好高壓更新改造,這些無不體現出廈門空管人眾志成城的精神信念。
此次航管樓高壓設備更新實施,得到了站領導的高度重視,分管領導根據工程項目管理經驗和相關專業要求,親自審核技術方案和應急預案,并嚴格把關施工期間的六個關鍵節點。在空管站的統一部署下,各部門密切配合,攻堅克難,克服連續陰雨天的不利影響,歷時16天順利完成了項目改造任務。
施工期間,站領導多次親臨現場,施和平站長特別提出施工期間動火作業時的消防安全要求,潘躍晨書記親自查看施工細節,檢查施工質量,趙建松副站長在停電、送電、加載等關鍵節點都在現場組織協調,為這次工程順利完成提供了大力的支持和有益的指導。技術保障部動力設備室在這次航管樓高壓設備更新項目中積累了不少的經驗,為后續的工程建設打下了堅實的基礎。
