為進一步確保西區航管樓設備用電安全,消除安全隱患,近日,天津空管分局技術保障部順利完成西區航管樓80KVA UPS更新改造工作,為西區航管樓設備的安全運行提供了有力保障。

目前,分局西區航管樓UPS供電輸出為2臺80KVA并機和2臺20KVA并機2路輸出,其中80KVA UPS主機自2008年投入使用以來,已有11個年頭,供電質量有所降低。為解決這一問題,技術保障部決定對西區航管樓一樓2臺80KVA UPS進行更新改造,計劃將2臺并機運行的伊頓80KVA UPS更換為2臺中達60KVA UPS并機運行,施工期間西區航管樓UPS供電輸出為20KVA UPS單路。

為確保此次更新改造工作順利進行,技術保障部通信網絡室提前與其他各運行科室進行充分溝通,通知各用電單位提前對單電源設備進行處理。施工前期,為降低項目施工所造成的影響,通信網絡室組織技術人員兵分兩路,分別在西區航管樓四樓大機房和一樓UPS間進行前期組裝和布線工作,對原有電纜及線路走向進行標識,將設備、電池、材料運至現場,技術人員協同UPS廠家工程師提前策劃、統籌協調各方,合理壓縮施工工期,以利于改造工作快捷、迅速實施完成。在施工期間,組織專人專崗現場進行盯守,增加值班力量,以便處理突發狀況。

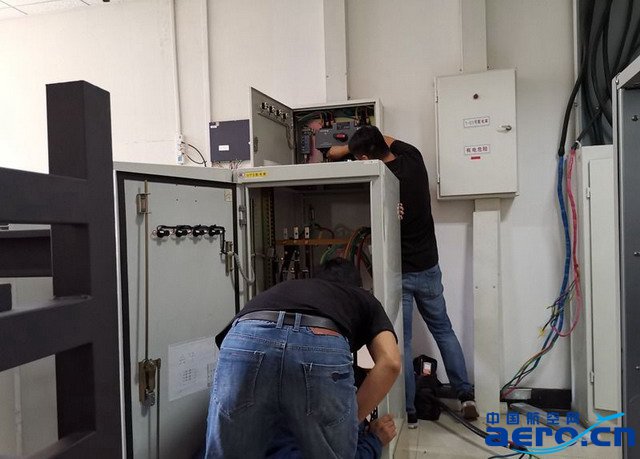

經過近16小時的緊張施工,技術人員順利地完成了停機、接線、更改電路、分段測試等安裝調試工作。經測試,新裝設備輸入輸出參數正常,UPS系統工作運行正常。此次UPS系統更新改造工作順利實施,大大提高了供電的安全性和可靠性,同時也增加了安全生產運行的保障系數。(通訊員 劉萍)
