中國航空網訊:為配合機場三期建設,西北空管局空管中心技保中心供電室于3月5日順利完成了西蔣村雷達站高壓線路改遷工作。

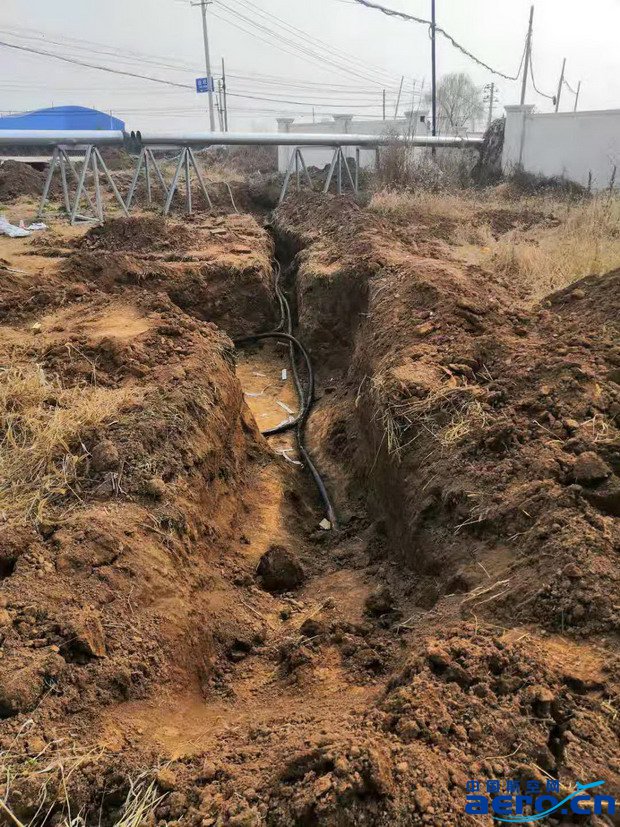

西蔣村雷達站兩路市電分別來自機場側專線和東燈光專線。因機場三期建設,將停止使用機場側專線高壓線路,改遷至機場三期臨變1G5#線。為保障高壓線路切割期間的安全可靠性,技保中心供電室提前與各業務科室溝通并及時上報停機計劃,按照計劃停機期間西蔣村雷達站將切換至東燈光專線提供市電服務,UPS及發電機組作為后備電源保障后端負載。鑒于西蔣村雷達站后端負載的重要性,3月5日技保中心供電室派出三名業務骨干前往西蔣村雷達站實施線路改遷工作。
此次高壓線路改遷工作需先停掉機場側專線,切換至東燈光側高壓線路,切換時互投開關能否順利投切,東燈光側電源能否與 UPS設備預設電源參數匹配,如果投切不成功UPS能否順利切換至電池供電模式,以及發電機組能否在第一時間內自啟動提供后備電源保障,這些都是未知數,都在考驗著現場操作人員的技術水平和面對突發狀況時的應急操作能力。設備安全面前馬虎不得,需慎之又慎。線路切割開始時,供電室技術人員嚴格按照高壓操作規程,一人操作一人監護,嚴格按照高壓操作步驟順利將高壓線路由機場側投切至東燈光電源側,并迅速檢查后端設備是否運行正常,在確認設備正常后,又兵分三路:一人留守臺站時刻監護設備運行狀態;一人前往高壓線路改遷作業現場確保現場施工的安全;一人前往動力處、變電站溝通協調停送電事宜。在供電室技術人員的密切配合下,機場側高壓專線順利切割至機場三期臨變1G5#線。
線路切割完成后,供電室技術人員逐一查看后端設備,在確保設備一切正常后方才離開臺站。此次高壓線路改遷工作對供電室的綜合協調能力、業務保障能力、現場作業能力、以及員工的安全責任心都是一個很好的考驗,面對考驗我們不畏懼、不退縮,以技能為依托,用專業說話,共同譜寫供電安全新篇章。(西北空管局空管中心技保中心 包銀秀)
