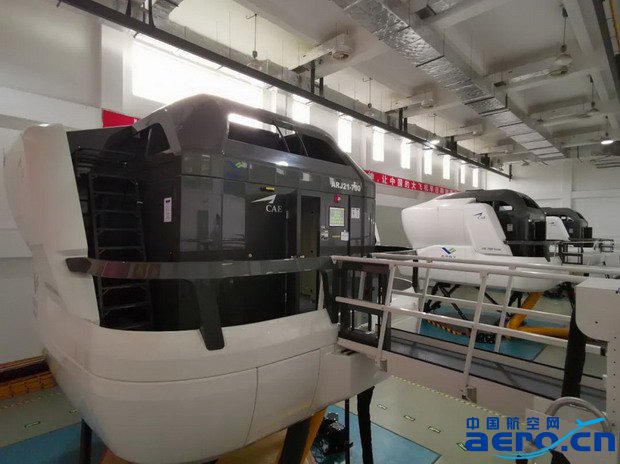

2021年3月和4月中國商飛引進第4、5、6臺CAE ARJ21-700飛行模擬機在分別成都、上海通過民航局D級鑒定,開展客戶飛行員培訓和訓練。截至目前,中國商飛6臺ARJ21-700全動飛行模擬機通過局方鑒定投入運營,形成穩定的飛行培訓和訓練體系。

ARJ21項目自2002年批準立項至航線運營,獲得PC批產許可證,共計研制周期15年。截至目前,商飛公司共交付7家單位,49架ARJ21-700飛機用于商業運營。


伴隨ARJ21-700飛機型號研制和交付運營,中國商飛聯合加拿大CAE公司研制首臺ARJ21-700全動飛行模擬機用于型號研制,承擔系統調參、TC取證、MOC 8試驗、飛行訓練大綱開發、飛行員培訓、T5測試等工作,并為首架ARJ21-700飛機交付運營培養首批飛行員。

2013年12月27日,中國商飛客服公司第1臺ARJ21-700飛機全動模擬機通過局方過渡C級狀態鑒定,并于2017年8月21日獲得民航局CCAR-60部D級鑒定。
首臺ARJ21-700全動模擬機采用CAE 7000 Serie產品,配置Tropos 6000視景生成系統、MOOG EMM電動運動系統、SIM XXI快速處理接口系統軟硬件系統。
首臺ARJ21-700模擬機研制經歷軟硬件系統方案制定、仿真軟件開發、軟硬件集成、工程數據采集、試飛大綱編制、試飛數據采集和處理、地面試驗、綜合驗證等過程,由商飛客服公司和CAE聯合研制,數據包開發、試飛大綱編制、試飛數據采集、故障模式仿真定義、聲音和振動數據采集等由客服公司完成,軟硬件仿真平臺和系統集成由CAE負責,并于2013年12月通過民航局過渡C級鑒定。
首臺模擬機伴隨型號研制承擔大量飛機系統研制調試、局方TC取證、MOC8試驗、飛行訓練大綱開發、教員培養、T5測試等工作,并在交付前完成首批航線飛行員培訓。
2014年,商飛客服公司聯合上飛院、試飛中心和試飛院,進行多架次地面試驗和飛行試驗,獲取D級模擬機數據包所需試飛數據,同時試飛數據提取工作填補國內D級數據包采集處理領域的空白。
在型號獲得TC合格證、批產交付構型確定后,商飛公司根據局方規章補充試飛,凍結最終構型數據包,對模擬機軟硬件進行升級,最終于2017年通過民航局D級鑒定。
2014年9月4日,中國商飛客服公司第2臺CAE 7000 Series ARJ21-700全動飛行模擬機通過民航局過渡C級初始鑒定。
第2臺于2014年9月,在飛機獲得型號合格證前夕通過過渡C級鑒定,在首臺基礎上, 第2臺全動模擬機完全按照ARJ21-700飛機交付和批產構型研制進行鑒定。相比首臺,座艙設備部件、航電及飛行飛控系統軟件進行升級。同時訓練類型由工程研制、試飛、教員培養擴充至客戶飛行員、簽派、機務等交付培訓工作。
在前2臺基礎上,ARJ21-700飛機于2014年底獲得TC型號合格證,2015年11月正式交付成都航空航線運營,2017年獲得PC生產許可證后,飛機試飛數據完整,整體構型穩定凍結。商飛公司從CAE引進后續全動模擬機以支持和擴充飛行員培訓和訓練。
01、2019年5月,中國商飛客服公司第3臺 CAE( 7000 Series)ARJ21-700飛行模擬機運抵上海,并于8月22日通過民航局D級鑒定,取得培訓資質,開展客戶飛行員培訓和訓練。
02、2020年11月,中國商飛客服公司第4臺CAE ARJ21-700全動模擬機運抵成都大飛機示范產業園,進行軟硬件安裝調試和主觀飛行和客觀測試,采用CAE 7000XR 結構平臺,于2021年03月07日,通過民航局D級初始鑒定,開展客戶飛行員培訓和訓練。
03、2021年04月,中國商飛客服公司第5臺和第6臺CAE (7000XR Series )ARJ21-700飛行模擬機在上海通過民航局D級初始鑒定,取得培訓資質,開展客戶飛行員培訓和訓練。
隨著型號研制和交付運營,客服公司引進運營6臺CAE ARJ21-700全動模擬機用于飛行培訓和訓練,按照飛機與模擬機訓練量配套比例,6臺模擬機將徹底保證目前飛行訓練量和飛行品質,形成穩定高效的飛行培訓和訓練體系。
