中國航空網訊:西安咸陽機場航管樓程控機房-48V電源改造項目為航管樓程控交換機系統更新項目的重要組成部分,也是程控交換機設備全面安裝調試的基礎。西北空管局技保中心供電室經過前期的施工方案研究,布線線纜的走向確定,施工過程中的風險把控,歷時多日,終于在保證線纜走向最優且安全的前提下完成了全部航管樓直流間至程控機房的電纜敷設以及程控機房新直流柜的安裝任務,進入到直流電源柜電纜搭接及上電測試階段。

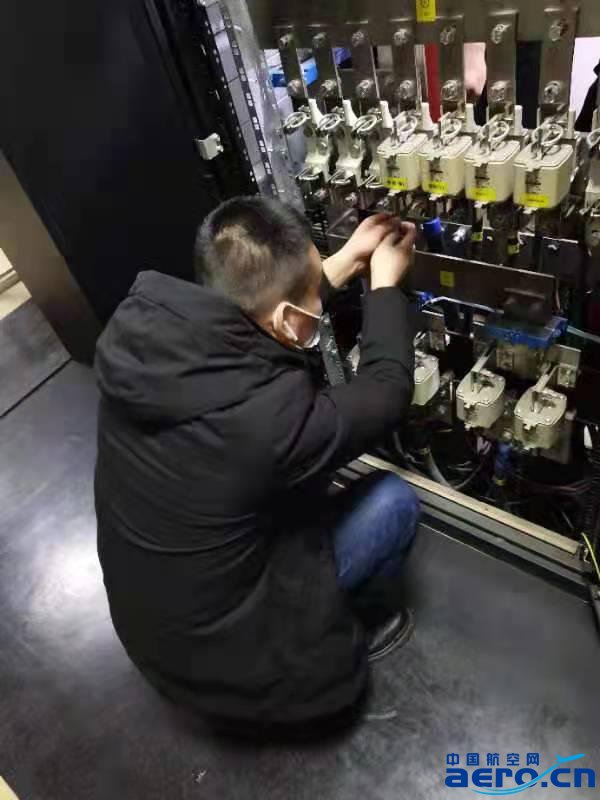

近日,供電室值班人員在查看了廠家施工人員的核酸檢測報告均符合防疫要求之后,隨即帶領施工人員進入機房。首先供電室值班人員與廠家人員確定了電源搭接方案及實施細節,隨即開始了8根240電纜的搭接上電工作。此次工作的難點在電源柜內部左右兩側均是帶電設備,電纜線徑粗,操作空間狹小,工作任務風險高,需在保障現有設備正常供電的情況下完成電纜頭安裝及上電測試工作。最終,歷時10小時緊張施工,供電室配合廠家人員完成了全部電纜頭的安裝及程控機房新立直流柜的上電測試工作。
伴隨著此次工作的結束,標志著航管樓程控交換機系統更新項目中直流電源部分的施工任務告一段落,為后續程控交換機系統更新項目的全面設備安裝調試提供了保障。(作者:聶海鋒 西北空管局空管中心技保中心供電室)
