2022年9月,廈門空管站技術保障部順利完成了數字空管系統升級改造工作。通過此次數字空管系統升級改造,廈門塔臺數字通播和數字放行業務在功能、性能、運行保障和技術安全等多方面得到全面提升。
廈門數字空管系統于2009年5月建成投入運行,系統架構為數字空管一期版本,至今已13年之久,存在硬件老化故障率高、軟件版本老舊穩定性下降兼容性低、外部接口存在缺陷、運維功能不足、系統業務處理能力無法滿足運行保障需求等問題,更是存在數字通播系統偶發卡阻的風險,因此迫切需要系統升級改造,以適應航班增長和業務運行安全保障需要。

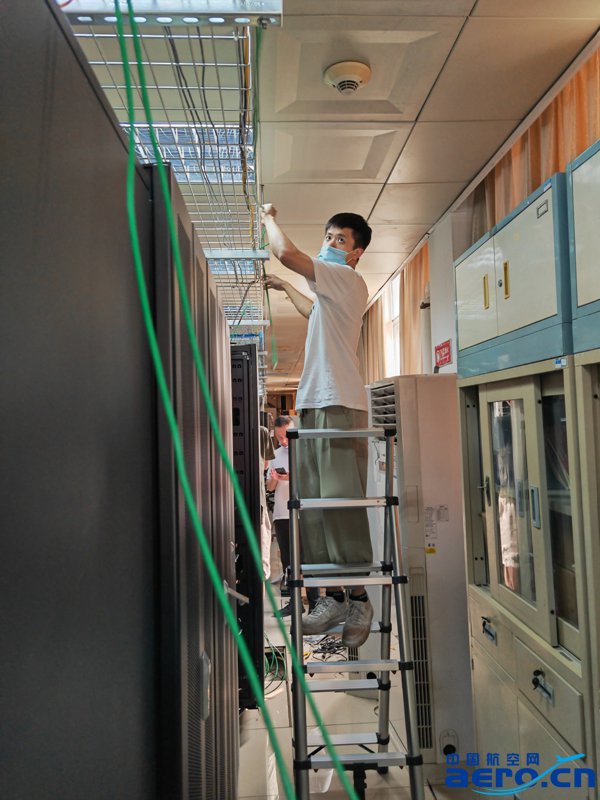

信號線路布設
在上級的統一部署下,華東地區數字空管系統升級改造項目得以立項并實施。在疫情防控和保障需求的雙重壓力下,經與廠家充分協商,廈門數字空管系統的升級改造率先提上日程。在保障日常運行安全的同時,技術保障部終端運行室克服時間緊任務重的困難,合理安排技術人員,從安裝方案溝通確認、機柜定位安裝、信號線路敷設引接、設備上架、系統安裝、鏈路申請建設、安全設備配置到軟件調試等環節,逐一跟進實施。

現場功能測試
經過前期系統安裝調試的順利實施,終端運行室與塔臺管制室、氣象臺以及廠家共同召開四方溝通協調會,商討確定系統聯調聯測方案,于9月6日完成報文接收解析測試,并與塔臺管制員共同完成D-ATIS數字通播和DCL數字放行兩大部分功能的現場測試驗證。隨著系統理論知識、軟件使用操作、設備運維三方面現場培訓的落幕,9月8日,終端運行室協同塔臺管制室及廠家工程師三方共同根據驗收大綱完成了新數字空管系統項目的現場驗收,確認各項功能正常可用。目前新系統處于試運行階段。
廈門數字空管系統升級改造項目的實施,提高了設備服務品質,降低設備運行風險,確保了運行安全順暢,以實際行動為迎接黨的二十大勝利召開獻禮。(廈門空管站 文/圖 張偉倫/林麗惠 張宇航)
