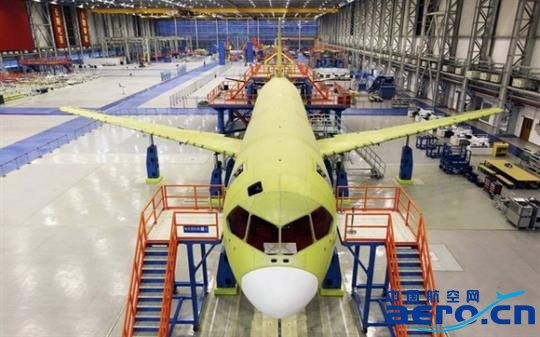

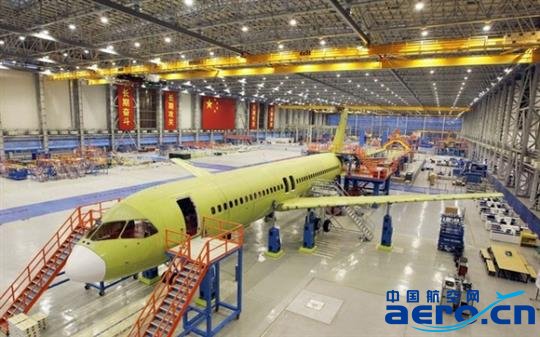

首架C919飛機的從機頭至機尾的整個機身已經基本完成組裝,機翼、水平尾翼及垂尾也安已裝到機身上。雖然飛機仍擱置在安裝支撐上,但前起落架和主起落架系統看起來已經安裝。目前C919已經獲得450架訂單,其中大部分來自本土航企和租賃公司。
國產C919大型客機展示樣機航總局局長李家祥介紹,國產飛機C919的建造正在加快推進,部分機身的機段已成型,正在逐步裝配,爭取今年完成全機裝配,爭取今年試飛。民航總局主要進行試航審定,對每一個部件嚴格把關,確保飛機安全可靠。
C919“家族檔案”

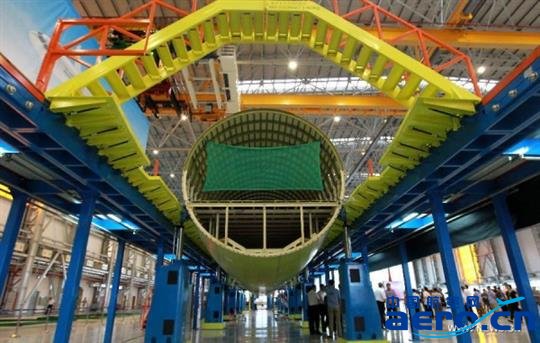

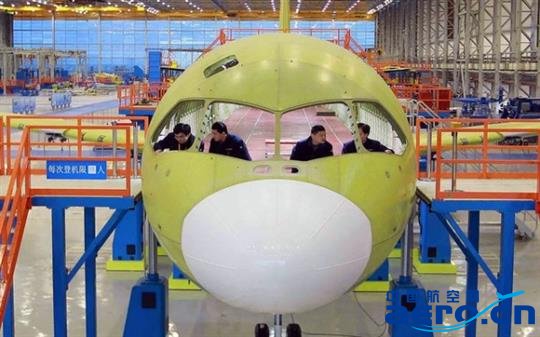

機頭
長度為6.66米的機頭部段,包括座艙蓋、前起艙、壁板、機頭地板等幾大部件,零件數超過3200個。C919的腦門兒可是非常硬的,用了4塊鈦合金蒙皮增加強度。在鳥撞實驗中,2公斤重的冷凍雞以800公里/小時的速度打到機頭上,撞擊完結構沒有明顯缺失。出川入滬,機頭在各部段中唯一一次采用了水陸聯運的方式。先通過陸上運輸到樂山,再轉由水路到上海,途經四川、重慶、湖北、湖南、江西、安徽、江蘇、上海共8個省市,行程2100多公里。

前機身、中后機身
前機身是C919研制過程中交付的首個大部段,全長6.358米,高4.166米,寬3.96米。它包括前段客艙、前貨艙和再循環風扇艙,包含零件1600多項。該部段采用世界先進的第三代鋁鋰合金材料,這在國內民機應用上尚屬首次。中后機身與前機身同為筒狀結構。長9.5米,涉及零件4000余項。值得一提的是,以C919項目為契機,南昌市和洪都公司,攜手打造了規劃面積達25平方公里的航空城,總投資300億元。

中機身/中央翼、副翼、機翼
中機身-中央翼部段位于機身中部,全長5.99米,寬3.96米,由中機身筒段、龍骨梁、中央翼、應急門組成,是全機結構載荷傳遞的中樞。該部段包含零件8200多個,大量選用第三代鋁鋰合金、2024HDT高損傷容限鋁合金材料及超大型鈦合金鍛件。副翼部段位于機翼外側后緣,是飛機的主要操縱面,復合材料用量達到了80%。

后機身前段、垂尾
后機身前段包含近600項零件,廣泛采用復合材料和鈦合金材料,是大面積復合材料制造主體結構在國產民用飛機上的首次應用。垂直尾翼包括垂直安定面和方向舵,除重要的連接接頭為鈦合金零件外,絕大部分零部件均為復合材料結構。
后機身后段
“機尾巴”尺寸雖小,但難度極大。作為水平尾翼和輔助動力設備的安裝區,其60%結構使用了復合材料。攻關過程中,廠家成功地將航天尖端技術應用到大飛機項目中,為C919打上了航天的烙印。這些部段,天南海北遠道而來,在東海之濱的中國商飛浦東基地與商飛自行制造的平尾部段會合。有四個足球場大的部裝車間,就是C919目前所處的“產房”。在全機對接生產線上,各部段開始依次合體。
誤差可小到毫米級以內
“相比支線飛機ARJ21,C919生產線引進更科學更先進的生產管理理念,機身對接速度明顯加快。”中國商飛上飛公司項目管理部副部長鄭大勇介紹說。部裝廠房里有5個工位,其中之一就是C919的對接生產線。記者在現場看到,機身對接平臺下方有一個個藍色的大柱子。“這是一條自動化生產線,可用計算機調節對接位置坐標。藍色柱子就是定位器,是大部件調姿定位的核心部件。”據介紹,在支線飛機ARJ21的裝配中,大多靠手動將飛機各個部位調到應有的位置,但C919采用的這項先進的數字化測量技術,不再需要人工校準,而誤差可小到毫米級以內。鄭大勇告訴記者,將來還會有自動鉆鉚,類似鉆頭模樣的小機器人,代替人工打鉚,大大提高效率和準確率。
“沒想到大部段對接均一次成功”
“全機對接一共要完成四條縫:機頭和前機身,前機身跟中機身、中機身和中后機身,中后機身和后機身前段。這四條縫結合后,飛機的模樣也就出來了。”讓鄭大勇自豪的是,飛機機體結構主要大部段對接均是一次性成功。有專家評審時說,沒想到大客項目第一次就實現了快速對接的計劃安排。“9月19日開工后,我們用1個多月把機頭、前機身、中機身中央翼、中后機身對接完成,即機身成龍,C919是大十字對接,先機身成龍,然后把成龍部件吊裝到翼身對接工位。”去年底,ARJ21新支線飛機結束六年試飛,完成適航取證,標志著中國民機事業跨過一個重要里程碑。而今年,C919國產大飛機迎來“決戰之年”:按照計劃,第一架C919大型客機將在年內完成所有裝配工程。
