經過近一年緊張、艱苦地施工,寧波櫟社機場臨時貨運區改擴建工程最后一個子項目國際貨站即將竣工驗收。
國際貨站于2014年3月2日開工,由于建設工期短、施工難度大、技術要求高,為了能按時保質保量完成任務,工程參建單位和有關各方精心組織、有序推進、加班加點工作,于同年11月24日通過主體工程驗收。

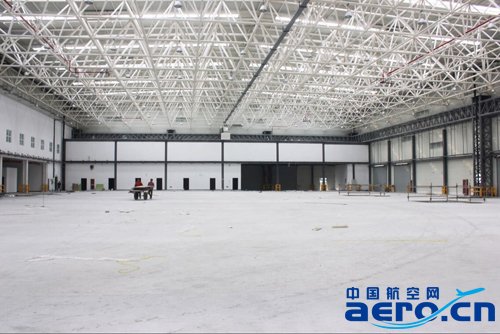

圖為建設中的國際貨站內部實景

圖為建設中的國際貨站外部實景
國際貨站位于現快件中心與東航作業區之間,建筑層數為整體一層、局部三層,建筑總高度為15米,總面積達到13111 ㎡,滿足年貨物處理能力8萬噸;設有國際貨運出發、貨運到達、安全檢查通道及營業、業務用房,國際貨站采用鋼結構設計,整個屋面采用大跨度網架結構,是寧波建筑領域首次使用網架整體頂升施工工藝。此外,國際貨站還使用節能環保新材料、新工藝,外墻采用外保溫和自保溫相結合的方式,金屬屋面采用50mm厚巖棉,窗戶均采用斷熱鋁合金單框普通中空玻璃窗,戶門采用節能外門,能提高建筑使用效果并起到節能降耗作用。
為了本工程在今年3月底交付驗收,工程有關各方目前正抓緊實施以下幾方面工作:
一、建筑安裝工程工作。元宵節后工程物業分公司立即召開復工工程例會,針對國際貨站掃尾期間工作內容逐項進行自查匯總,倒排工期,加強各工種間銜接協調,計劃于3月20日預驗收,3月25日進行質監站驗收。
二、設備安裝與調試。3月5日,打板機設備安裝人員已到現場踏勘,計劃于3月24日前完成安裝;3月10日,安檢X光機設備進場安裝完畢,并通過行業驗收;中央空調及智能化系統將于3月23日前完成安裝調試。
三、各專業驗收程序、資料匯總。3月11日,國際貨站進行了建筑節能檢測;3月12日,貨站公司通過了檢驗檢疫部門的初次檢查。近期將安排消防檢測和環境檢測單位進場檢測。
四、外圍配套設施完善。對國際貨站南側停車場進行了方案設計,并征得機場交警部門、機場集團安全質量部、貨站公司、空港商業分公司等相關部門同意,確保機場貨站區域的交通秩序安全、流暢。
五、國際貨站后續業務發展。根據管委會和機場集團要求,正抓緊實施跨境電子商務場地、冷鏈庫建設的初步設計方案,目前兩個方案均已提交。其中國際貨站在通過驗收投入使用后,原老貨運區的國際到達區域?qū)⒔ǔ衫滏湈欤媱澖衲?月建成;跨境電子商務場地改造工作將于4月底開始改造,計劃5月底完成。
目前工程參建單位與全體施工、管理人員正加班加點工作,全力以赴力爭國際貨站在3月底通過竣工驗收。國際貨站的建成投運將進一步提高機場貨運運力和保障能力,為機場貨運吞吐量的提升打下堅實基礎。
